Ключевые выводы проверки

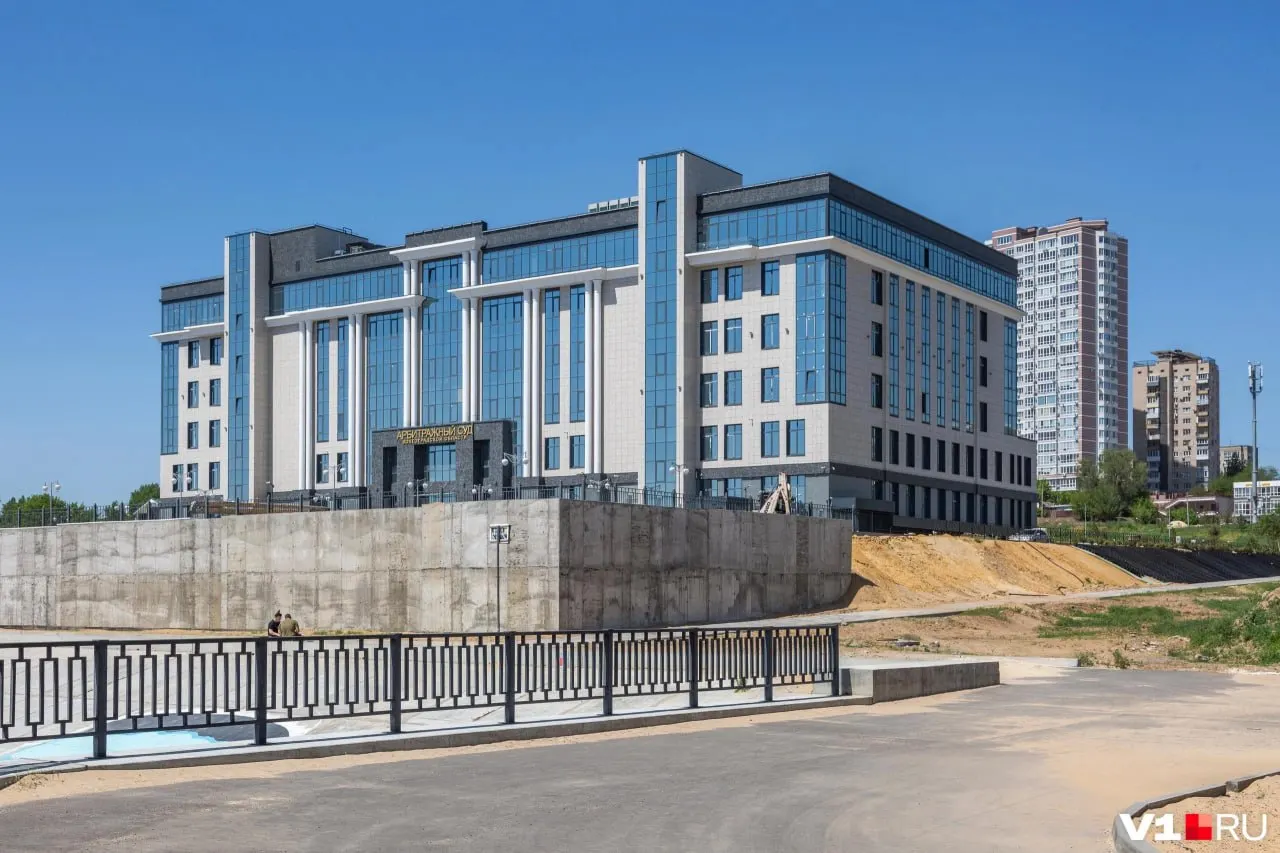

По результатам аудита установлено, что общая стоимость строительства по четырём госконтрактам 2021–2025 годов возросла с 2,311 млрд до 4,546 млрд рублей, при этом объект до сих пор не введён в эксплуатацию.
Работа по объекту задержалась примерно на полтора года. Пока новое здание не используется, суд продолжает арендовать помещения в бизнес‑центре, оплачивая аренду в размере 3 425 490 рублей в месяц по договору, действующему до 28 февраля 2026 года.
Аудиторы зафиксировали нарушения при хранении архивных дел: в строящемся здании не работают системы пожарной безопасности и не созданы надлежащие условия хранения, что ставит под угрозу сохранность 138 840 томов.
Итоговый акт проверки занимает 32 страницы. Счётная палата рекомендовала принять меры и привлечь ответственных лиц к устранению выявленных нарушений.
